Terrassement, assainissement et VRD en Haute-Savoie

Terrains en pente, plateformes, réseaux enterrés, assainissement collectif et individuel, drainage et gestion des eaux : les travaux du sous-sol, à Annecy, Annemasse, Rumilly et Cruseilles.

Travaux de terrassement et de VRD réalisés par Renov Haute-Savoie

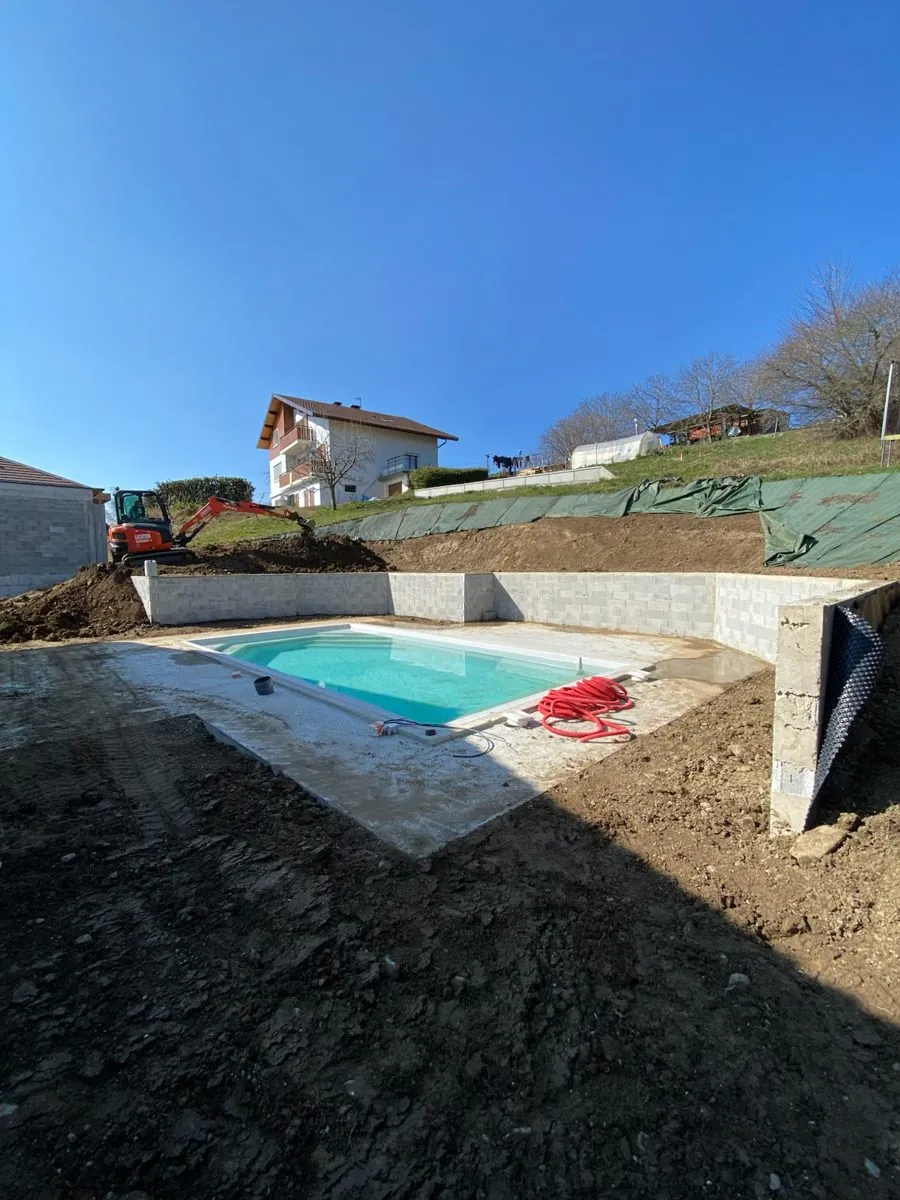

Préparation de plateforme et travaux de terrassement sur terrain en pente.

Le terrassement est le poste le plus imprévisible d'un projet de construction ou d'extension, et c'est aussi celui qu'on découvre le plus tard. Tant que la pelle n'a pas ouvert le terrain, personne ne sait vraiment ce qu'il y a dessous : de la molasse tendre ou un banc rocheux, une nappe affleurante ou un sol drainant, une argile qui gonfle ou un remblai ancien mal compacté. En Haute-Savoie, la pente ajoute une variable de plus.

Notre approche consiste à réduire cette incertitude avant de creuser plutôt qu'à la subir en cours de chantier : étude de sol quand elle s'impose, déclarations de réseaux systématiques, et calcul de l'équilibre entre déblais et remblais dès la conception, parce que c'est là que se joue l'essentiel du budget.

Terrains en pente : déblai, remblai et soutènement

Une grande partie des terrains constructibles du département présente une pente significative, et c'est ce qui explique l'écart de prix considérable entre deux terrassements de maisons identiques. Créer une plateforme horizontale suppose de déblayer l'amont, de remblayer l'aval, et de tenir les terres ainsi remaniées.

Le remblai n'a pas les mêmes caractéristiques qu'un sol en place : il doit être mis en œuvre par couches successives compactées, sous peine de tassement différentiel une fois la construction posée dessus. Les talus, eux, ne tiennent que jusqu'à une certaine inclinaison selon la nature du sol ; au-delà, un ouvrage de soutènement devient nécessaire — mur en béton armé, enrochement, ou gabions selon le contexte et l'intégration paysagère souhaitée. Ces ouvrages sont réalisés en lien direct avec notre pôle maçonnerie et gros œuvre.

Le point technique le plus souvent négligé sur un soutènement, c'est son drainage. Un mur parfaitement ferraillé mais dont l'arrière n'évacue pas l'eau finit par basculer sous la poussée hydrostatique, quelle que soit sa section. C'est la même eau qui charge les murs enterrés du bâti ancien : nous en détaillons le traitement dans notre guide sur l'humidité et les remontées capillaires.

Étude de sol et déclarations préalables

Deux formalités conditionnent le démarrage d'un chantier de terrassement. La première est l'étude géotechnique. Depuis la loi ELAN, une étude G1 est exigée à la vente d'un terrain constructible situé en zone d'exposition moyenne ou forte au retrait-gonflement des argiles, et une étude G2 avant construction — une bonne partie du département est classée en aléa moyen. Cette étude conditionne le type de fondation, la profondeur d'ancrage et parfois la nécessité de fondations spéciales.

La seconde est la déclaration de travaux à proximité des réseaux enterrés. Le maître d'ouvrage dépose la DT, l'entreprise la DICT, et les exploitants renvoient le tracé de leurs réseaux. Nous ne creusons jamais sans ces retours : sectionner une canalisation de gaz ou un câble haute tension, c'est un accident grave avant d'être un incident de chantier.

Assainissement : collectif ou non collectif

Le raccordement au réseau collectif

En zone d'assainissement collectif, le raccordement au réseau public est obligatoire, en principe dans les deux ans qui suivent sa mise en service. Les travaux comprennent la tranchée, la pose de la canalisation à la pente réglementaire, les regards de visite et le branchement sur le collecteur, ce dernier point étant contrôlé par le service d'assainissement de la commune ou de l'agglomération. Le coût dépend presque uniquement de la distance à parcourir et de la nature du terrain traversé.

L'assainissement non collectif

Hors zone collective — cas fréquent dans les hameaux et les habitats dispersés du département — il faut installer une filière autonome. Le choix se fait après une étude de filière qui détermine la perméabilité du sol, la surface disponible et la pente. La solution classique associe une fosse toutes eaux à un épandage souterrain lorsque le sol est perméable et la surface suffisante. Quand ce n'est pas le cas, terrain trop réduit, sol argileux ou rocheux, on s'oriente vers un filtre à sable drainé ou une micro-station d'épuration.

Ce point conditionne aussi les projets d'agrandissement : créer des pièces supplémentaires augmente la capacité d'accueil du logement, donc le dimensionnement exigé de la filière, et un dossier qui l'ignore se retrouve bloqué à l'instruction. Le cas est développé sur notre page maçonnerie et extension de maison à Rumilly.

Dans tous les cas, le SPANC valide le projet avant travaux et contrôle l'installation avant remblaiement. Faire recouvrir une filière sans ce contrôle, c'est s'exposer à devoir tout rouvrir. Nous intégrons ce jalon au planning, et nous coordonnons la partie intérieure avec notre lot plomberie.

Réseaux enterrés et VRD

Sous une plateforme se croisent l'alimentation en eau potable, l'électricité, les fourreaux télécom et fibre, parfois le gaz, ainsi que les évacuations d'eaux usées et d'eaux pluviales, désormais systématiquement séparatives. La conception d'un réseau enterré tient à quelques règles simples mais impératives : respecter les pentes d'écoulement, poser sur lit de sable, ménager des regards aux changements de direction pour permettre l'entretien, poser un grillage avertisseur à la bonne couleur au-dessus de chaque réseau, et laisser des fourreaux en attente là où un besoin futur est probable — borne de recharge, éclairage extérieur, abri de jardin.

C'est précisément le genre de détail qu'on regrette de ne pas avoir anticipé une fois la cour goudronnée. Ajouter un fourreau vide au moment de la tranchée coûte quelques dizaines d'euros ; le rajouter deux ans plus tard signifie rouvrir.

Drainage et gestion des eaux pluviales

L'eau est la première cause de désordres sur le bâti enterré. Un drain périphérique, posé au niveau de la semelle de fondation sur lit de gravier, enveloppé d'un géotextile anti-colmatage et raccordé à un exutoire gravitaire, capte les eaux d'infiltration avant qu'elles ne s'appuient contre le mur. Associé à un cuvelage ou à une étanchéité extérieure, c'est la réponse durable aux caves humides — bien plus efficace que les traitements appliqués depuis l'intérieur, qui ne font que déplacer le problème.

La gestion des eaux pluviales fait par ailleurs l'objet de règles de plus en plus strictes dans les PLU du département, avec une obligation fréquente d'infiltration à la parcelle plutôt que de rejet au réseau. Cela se traduit par des puits d'infiltration, des tranchées drainantes ou des bassins de rétention à dimensionner selon la surface imperméabilisée. Ce point se vérifie au dépôt de l'autorisation d'urbanisme, pas au moment de creuser.

Accès, cours et plateformes

Chemins d'accès, aires de stationnement, cours et abords de chalet demandent une structure de chaussée dimensionnée selon le trafic et la pente : décaissement, géotextile de séparation, couche de fondation en grave, puis finition en grave compactée, en enrobé ou en pavage. En montagne, deux paramètres priment sur l'esthétique : le dévers, qui doit évacuer l'eau vers le bon côté, et la tenue au gel-dégel, qui dépend entièrement du drainage de la structure. Une plateforme mal drainée se déforme au premier hiver, quelle que soit la qualité de son revêtement. Les contraintes d'accès et de stockage de la neige propres aux chantiers de chalet méritent d'être posées dès l'étude.

Combien coûtent des travaux de terrassement en Haute-Savoie ?

Les fourchettes ci-dessous sont des ordres de grandeur 2026. Elles sont volontairement larges, parce que le terrassement est le lot le plus dépendant de trois facteurs qui varient d'un terrain à l'autre : la nature du sol, l'accessibilité pour les engins, et le devenir des déblais.

Prix indicatifs des travaux de terrassement et de VRD en 2026
Poste Prix indicatif Remarque
Terrassement en pleine masse8 – 25 €/m³Selon nature du sol et accès
Évacuation des déblais15 – 40 €/m³Transport et dépôt en installation agréée
Étude de sol G2 avant construction1 200 – 3 000 €Obligatoire en zone argileuse
Tranchée pour réseaux enterrés35 – 90 € le mètre linéaireSelon profondeur et nombre de réseaux
Raccordement au tout-à-l'égout3 000 – 9 000 €Selon distance au collecteur
Fosse toutes eaux et épandage6 000 – 12 000 €Après étude de filière et accord SPANC
Micro-station d'épuration8 000 – 15 000 €Terrain réduit ou sol peu perméable
Drainage périphérique60 – 140 € le mètre linéaireFouille, drain, gravier, géotextile
Plateforme et chemin d'accès empierré25 – 60 €/m²Hors enrobé de finition

Ces montants s'inscrivent dans les fourchettes plus larges détaillées dans notre page prix d'une rénovation en Haute-Savoie.

Notre méthode, en Tous Corps d'État

Le terrassement conditionne tout ce qui vient après : les fondations, les réseaux, l'implantation exacte du bâtiment. Une erreur de niveau se répercute sur la maçonnerie, une tranchée oubliée oblige à rouvrir une cour finie, un assainissement non validé bloque la réception. La coupure classique entre l'entreprise qui creuse et celle qui construit est une des principales sources de reprise sur les chantiers de maison individuelle.

En Tous Corps d'État, nous portons l'enchaînement complet : visite technique sur site, coordination de l'étude de sol et des déclarations de réseaux, devis détaillé poste par poste, planning coordonné avec la maçonnerie et la plomberie, interlocuteur unique et garantie décennale sur les ouvrages réalisés.

Nous intervenons sur tout le département, avec une présence régulière sur Annecy et son bassin, Annemasse et le Genevois français, Rumilly et l'Albanais ainsi que Cruseilles, où les parcelles en pente et les accès à déneiger posent des questions spécifiques, traitées sur notre page terrassement et accès à Cruseilles.

Questions fréquentes sur le terrassement et l'assainissement

Une étude de sol est-elle obligatoire ?

Depuis la loi ELAN, une étude géotechnique préalable de type G1 est obligatoire à la vente d'un terrain constructible situé en zone d'exposition moyenne ou forte au retrait-gonflement des argiles, et une étude G2 est exigée avant la construction. Une grande partie du département est concernée. En rénovation ou en extension, elle n'est pas systématiquement imposée, mais elle devient indispensable dès qu'il y a reprise de fondations ou construction sur terrain en pente.

Qu'est-ce qu'une DT-DICT et qui doit la faire ?

Ce sont les déclarations préalables aux travaux à proximité de réseaux enterrés : électricité, gaz, eau, télécom. Le maître d'ouvrage dépose la DT, l'entreprise qui exécute dépose la DICT. Elles permettent d'obtenir le tracé des réseaux avant tout coup de godet. Nous les traitons systématiquement : un réseau gaz sectionné, ce n'est pas seulement un chantier arrêté, c'est un risque grave et une responsabilité directe.

Faut-il un assainissement individuel ou peut-on se raccorder ?

Cela dépend du zonage d'assainissement de la commune. En zone d'assainissement collectif, le raccordement au tout-à-l'égout est obligatoire, en général dans les deux ans suivant la mise en service du réseau. En dehors, il faut un assainissement non collectif, dimensionné après une étude de filière et validé par le SPANC avant travaux puis contrôlé à l'exécution. Beaucoup de hameaux de Haute-Savoie sont dans ce second cas.

Combien coûte le terrassement d'une maison sur terrain en pente ?

Il n'y a pas de prix unique, parce que tout dépend du volume de terre déplacé, de la nature du sol et du devenir des déblais. Sur un terrain plat, le terrassement d'une maison individuelle représente souvent quelques milliers d'euros. Sur un terrain pentu nécessitant déblai, remblai, mur de soutènement et évacuation de terre, la facture peut être multipliée par trois ou quatre. C'est le poste le plus variable de tout le projet.

Que devient la terre évacuée du chantier ?

Elle est soit réemployée sur place en remblai ou en modelé de terrain quand sa qualité le permet, ce qui est toujours la solution la plus économique, soit évacuée en installation agréée avec bordereau de suivi. L'évacuation coûte cher en montagne, entre le transport et les frais de dépôt. C'est pourquoi nous cherchons systématiquement l'équilibre déblai-remblai dès la conception du projet.

Pourquoi mettre un drainage autour d'une maison ?

Parce que l'eau qui stagne contre un mur enterré finit toujours par entrer, et parce qu'elle exerce une poussée sur la structure. Un drain périphérique posé en pied de fondation, sur lit de gravier, enveloppé d'un géotextile et raccordé à un exutoire, capte cette eau et l'éloigne. C'est la réponse durable aux caves humides et aux remontées en pied de mur, bien plus efficace qu'un traitement appliqué à l'intérieur.
